Классификационное решение ФТС при ввозе промышленного оборудования: зачем оно нужно и что меняется с 1 сентября
Что такое классификационное решение и зачем оно нужно

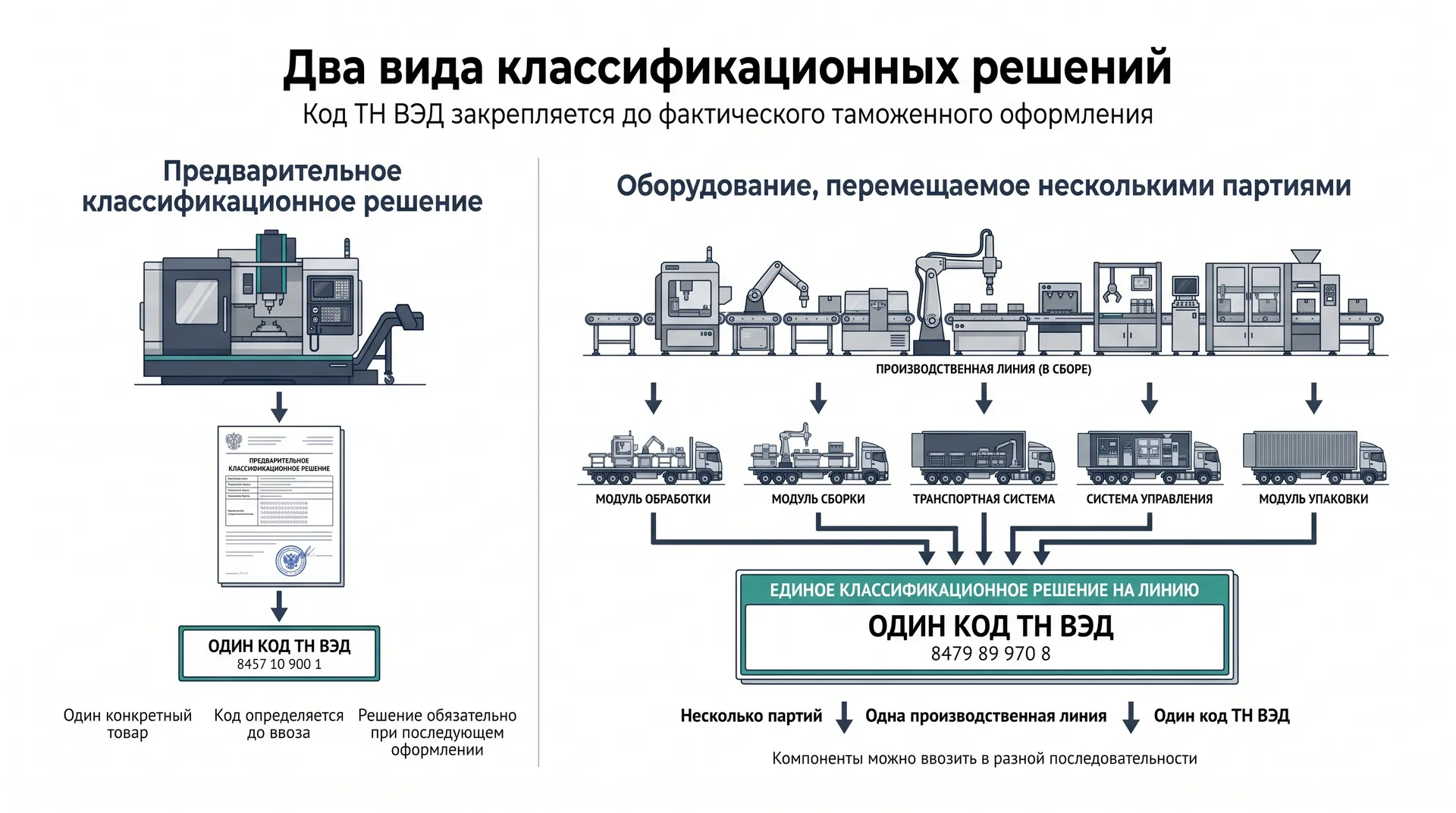

Классификационное решение ФТС — это официальный документ, который заранее закрепляет код ТН ВЭД ЕАЭС за конкретным оборудованием. Есть два основных вида:
- Предварительное классификационное решение (ПКР) — выдаётся на конкретный товар до его ввоза, обязательно для таможенных постов при последующем оформлении.
- Решение о классификации товара, перемещаемого несколькими партиями, одним кодом ТН ВЭД (по ст. 117 ТК ЕАЭС) — специально для сложного оборудования: производственных линий, комплексов, заводов «под ключ», которые физически не помещаются в одну поставку.
Для импортёра промышленного оборудования второй вид решения особенно важен: он позволяет декларировать все компоненты производственной линии как единое изделие — по коду и по ставке пошлины готового изделия в сборе, а не по кодам отдельных узлов, которые почти всегда суммарно дороже. Это же решение снимает вопрос о том, в каком порядке компоненты пересекают границу: их можно ввозить как удобно логистически, а не подгонять график под требования таможни.

Экономический эффект: не только скорость, но и деньги
Кроме ускорения оформления, правильно оформленное классификационное решение напрямую влияет на сумму платежей:
- Часть технологического оборудования, аналоги которого не производятся в России, освобождена от НДС при ввозе — по перечню, утверждённому постановлением Правительства РФ № 372. Но льгота применяется именно к коду ТН ВЭД из этого перечня — без корректно оформленного классификационного решения подтвердить право на освобождение будет сложнее, а в спорных случаях таможня применит стандартную ставку НДС.
- На большинство станков и производственного оборудования ставки ввозной пошлины и так находятся в диапазоне 0–10% в зависимости от кода, но при ввозе оборудования по частям без единого кода таможня имеет основания применить более высокую ставку к отдельным узлам — и переплата на объёмной поставке легко может составить 10% и более от суммы контракта.
Сроки и практика получения

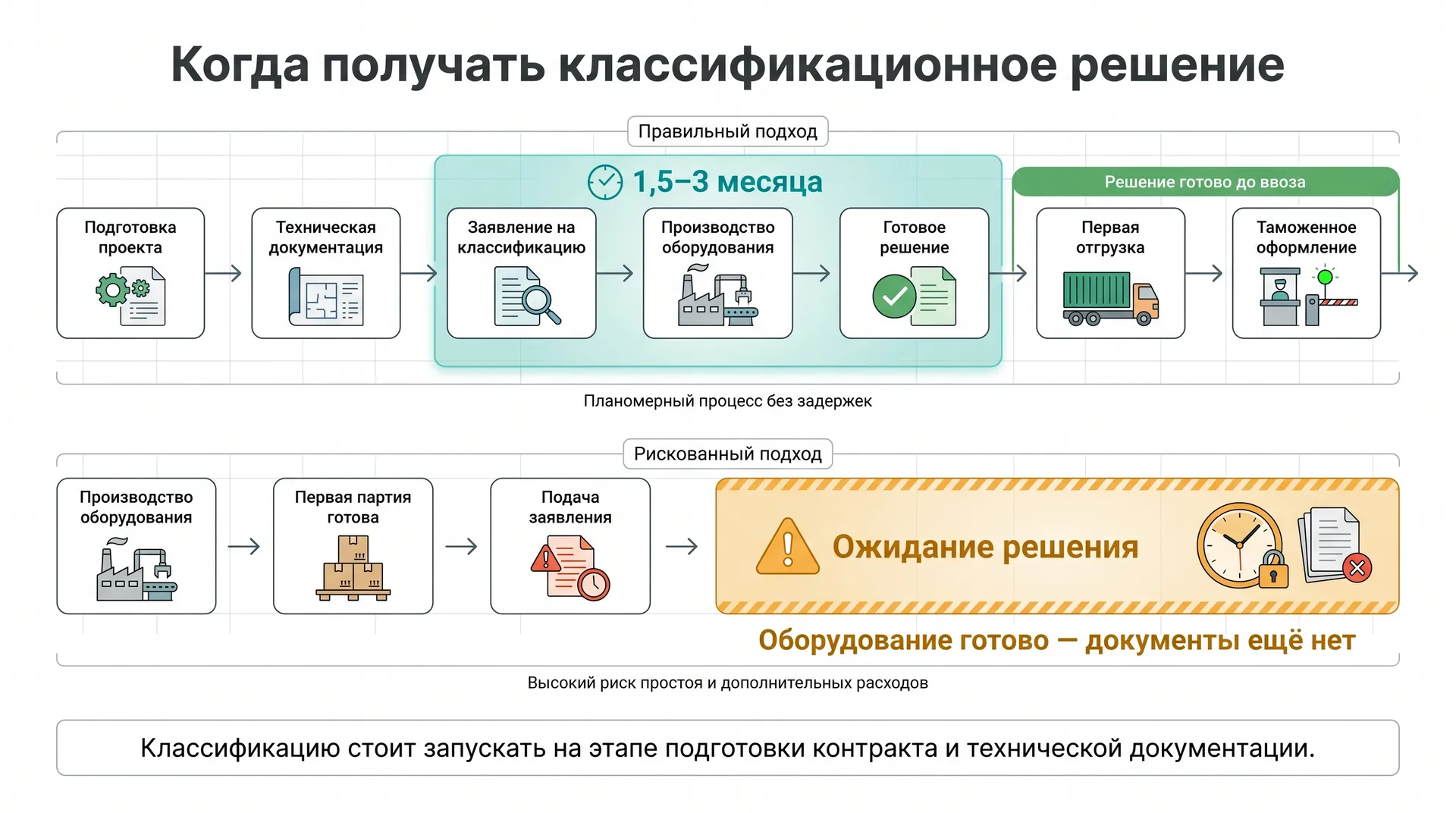

По регламенту решение должно быть готово в течение 90 дней, на практике для предварительного классификационного решения этот срок обычно укладывается в полтора-три месяца. Готовое решение освобождает от споров с конкретным таможенным постом на весь период его действия (как правило — до трёх лет), поэтому имеет смысл подавать заявление на классификационное решение заранее — на этапе подготовки контракта с заводом, а не тогда, когда первая партия оборудования уже готова к отгрузке.

Что меняется с 1 сентября 2026 года: обязательные электронные транспортные накладные

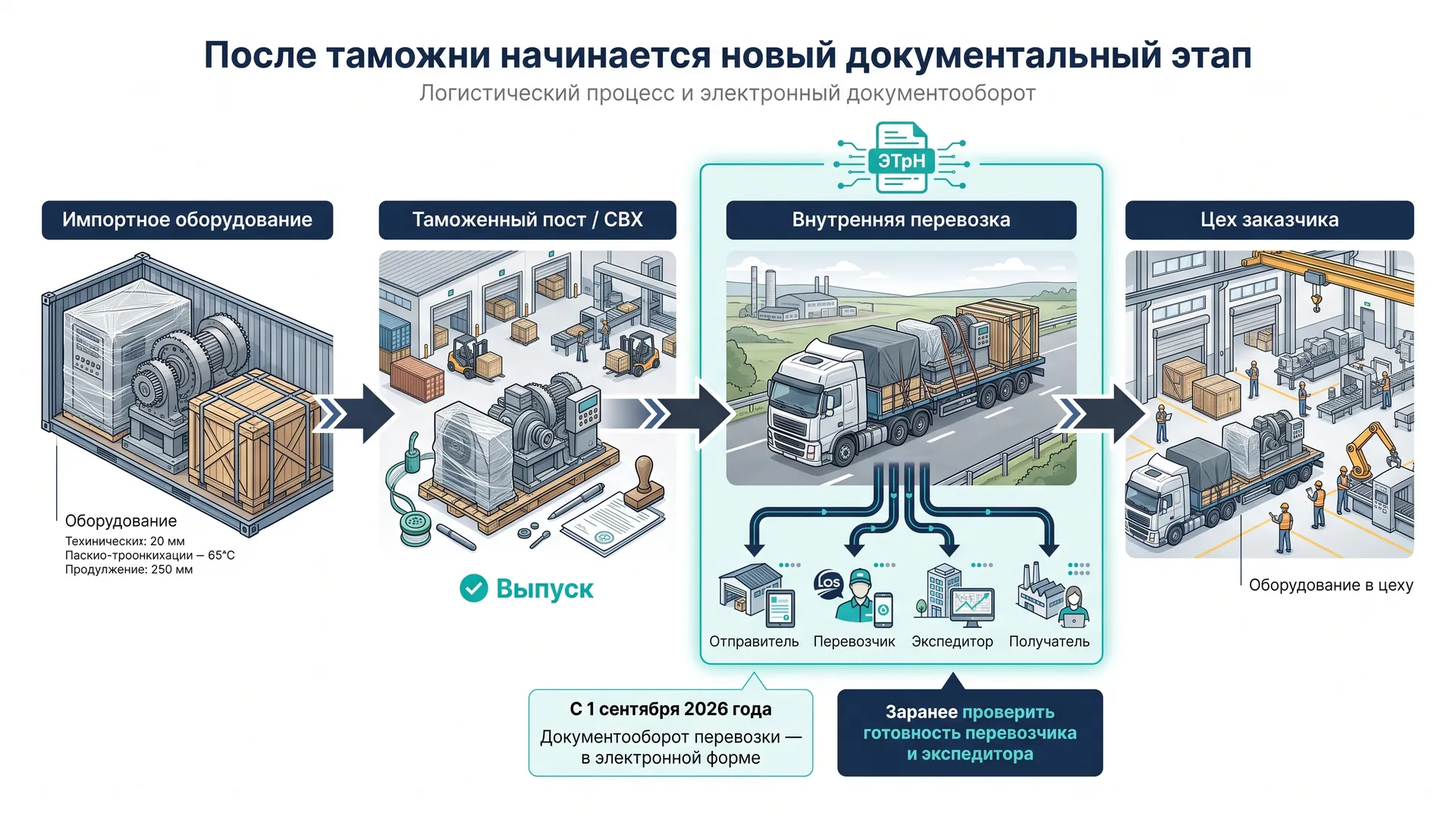

Отдельная история, которую стоит учитывать при планировании поставки оборудования именно сейчас, — не на этапе таможни, а сразу после неё. С 1 сентября 2026 года в России вступает в силу обязательный переход на электронную транспортную накладную (ЭТрН) для автомобильных, железнодорожных и воздушных перевозок — изменение закреплено федеральным законом № 140-ФЗ, а формат и порядок обмена документами определены постановлением Правительства РФ № 931 и приказом ФНС. Обязанность распространяется на всех участников перевозки — отправителя, перевозчика, экспедитора и получателя груза.
Для импортёра оборудования это означает: после того как груз выпущен таможней, его дальнейшее перемещение — от таможенного поста или склада временного хранения до цеха заказчика — с 1 сентября 2026 года тоже нужно оформлять электронно, через оператора информационной системы электронных перевозочных документов, с использованием усиленной квалифицированной электронной подписи. Штрафы за отсутствие ЭТрН начнут применяться с 1 марта 2027 года — то есть переходный период есть, но перестраивать процесс логистики стоит уже сейчас, а не откладывать до момента, когда это станет наказуемо.
На практике это значит, что при организации доставки крупной партии оборудования нужно заранее убедиться, что перевозчик и экспедитор, с которыми вы работаете, подключены к электронному документообороту перевозочных документов, а не рассчитывать, что бумажная накладная по старинке решит вопрос на внутреннем плече маршрута.

Что стоит сделать заранее при импорте оборудования
- Получать классификационное решение до подписания контракта или в самом начале проекта — особенно если оборудование едет несколькими партиями или относится к перечню, освобождённому от НДС.
- Сверять код ТН ВЭД с перечнем постановления № 372 — если оборудование туда попадает, льгота по НДС может быть существенной, но подтверждать её нужно документально, а не постфактум.
- Закладывать в график проекта 1,5–3 месяца на оформление классификационного решения отдельно от сроков производства и доставки.
- Проверить готовность перевозчика к работе с ЭТрН до 1 сентября 2026 года — это касается не только самого факта наличия электронного документооборота, но и договора с оператором ГИС ЭПД и электронной подписи у всех участников перевозки.
Совмещение этих двух шагов — верной классификации на таможне и готовности логистической цепочки к новым правилам ЭТрН — снимает большую часть рисков задержки на пути оборудования от завода в Китае до цеха заказчика в России.
